Rentabilidad de una obra: cómo saberla antes de terminarla
La rentabilidad de una obra no se descubre al final: se controla semana a semana comparando lo planificado, lo comprometido y lo real. Fórmula y ejemplo práctico.
Equipo ZETARQ · 13 de julio de 2026 · 3 min de lectura
La rentabilidad de una obra se suele descubrir cuando ya terminó. La mayoría de los estudios y constructoras cierran los números al final y, si hubo desvíos, para ese momento ya no hay nada que hacer.
La buena noticia: no hace falta esperar. Con tres números por rubro alcanza para saber, en cualquier momento de la obra, si vas encaminado o si estás perdiendo plata.

Los tres números que importan
Por cada rubro (estructura, albañilería, instalaciones, terminaciones, etc.):
- Planificado — lo que presupuestaste al arrancar.
- Comprometido — lo que ya firmaste, ordenaste o contrataste, aunque todavía no lo hayas pagado.
- Real — lo que efectivamente pagaste (facturas más gastos de caja).
El comprometido es el número que casi nadie mira, y es el que te avisa antes de que el desvío aparezca en la caja.
La fórmula de rentabilidad de una obra en curso
La rentabilidad proyectada de la obra, hoy, es:
Margen proyectado = Precio de venta − (Real + Comprometido pendiente + Costo estimado de lo que falta)
Y el indicador rápido por rubro:
% consumido del presupuesto = (Real + Comprometido) ÷ Planificado
Si el % consumido es mayor que el % de avance físico del rubro, ese rubro está perdiendo plata aunque la caja todavía no lo muestre.
Ejemplo con números
Una vivienda cotizada en Gs. 900.000.000 con un costo planificado de Gs. 750.000.000 (margen esperado: Gs. 150.000.000, 16,7%). A mitad de obra, el rubro albañilería muestra:
- Planificado: Gs. 120.000.000
- Real pagado: Gs. 70.000.000
- Comprometido pendiente: Gs. 35.000.000
- Avance físico: 60%
Consumido: (70 + 35) ÷ 120 = 87,5% del presupuesto, con 60% de avance. Si el rubro sigue a ese ritmo, va a cerrar en Gs. 175.000.000: un desvío de Gs. 55.000.000 que se come más de un tercio del margen de toda la obra. Detectado a mitad de obra, todavía se puede renegociar, cambiar de proveedor o ajustar el plan. Detectado al final, es pérdida.
Cómo leer los desvíos
- Si Real + Comprometido > Planificado en un rubro, ese rubro ya se pasó, aunque todavía no lo veas en el banco.
- Si un rubro está al 60% de avance físico pero ya consumió el 80% del presupuesto, tenés que actuar ahora, no al final.
- El margen de la obra es simplemente: ingresos cobrados y por cobrar menos (real + comprometido pendiente).
Qué mirar cada semana
Una revisión de 15 minutos por obra alcanza:
- Margen actual de la obra.
- Rubros con desvío mayor al 5%.
- Facturas pendientes de aprobar.
- Cobranzas atrasadas.
- Horas de mano de obra reales contra las previstas (si no las medís, empezá por el control de personal en obra).
Por qué la planilla no alcanza
Las planillas funcionan al principio, pero se rompen cuando:
- Aparecen varias obras en paralelo.
- Hay más de una persona cargando datos.
- Necesitás cruzar facturas con órdenes de compra e IVA crédito.

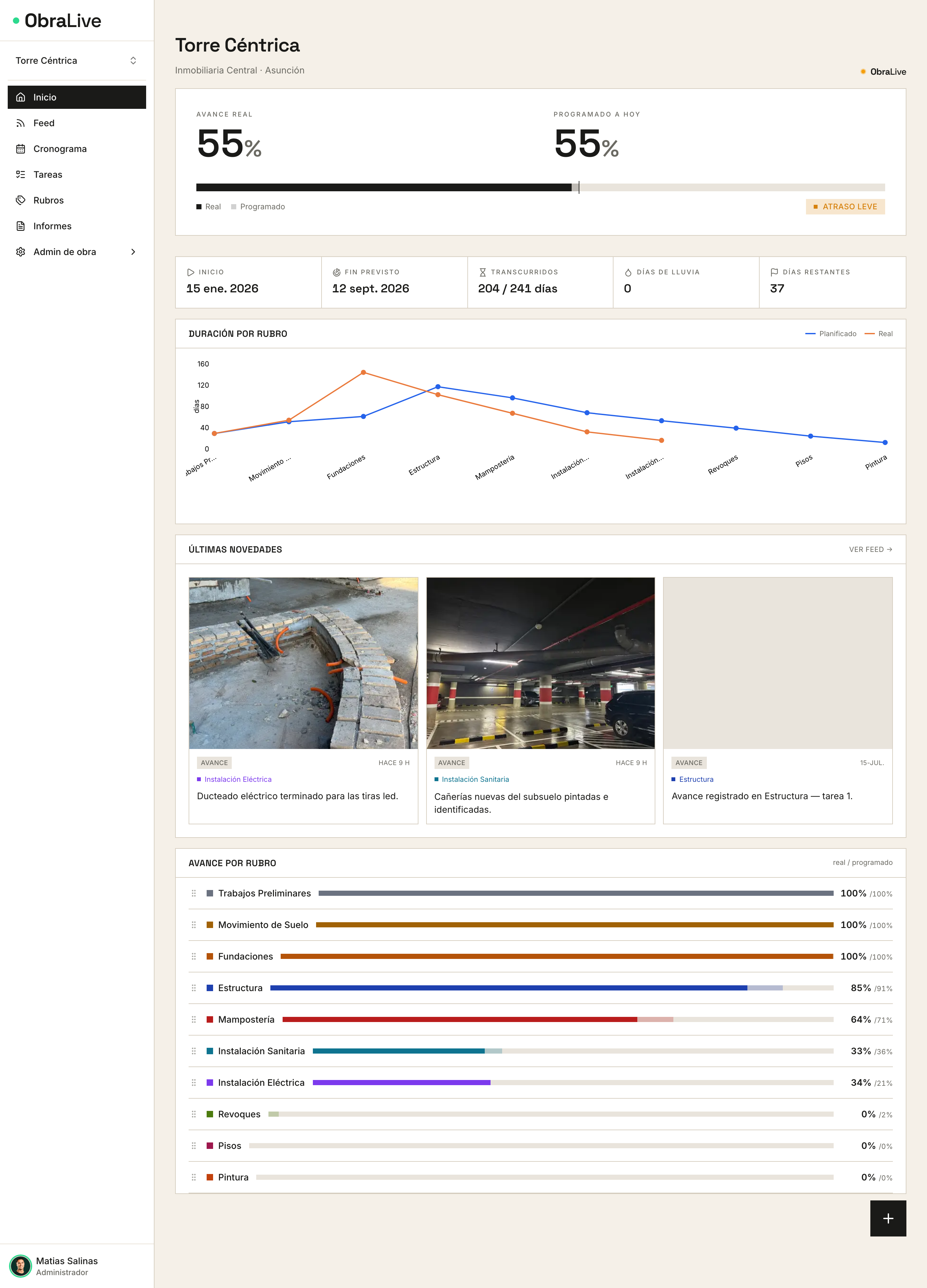

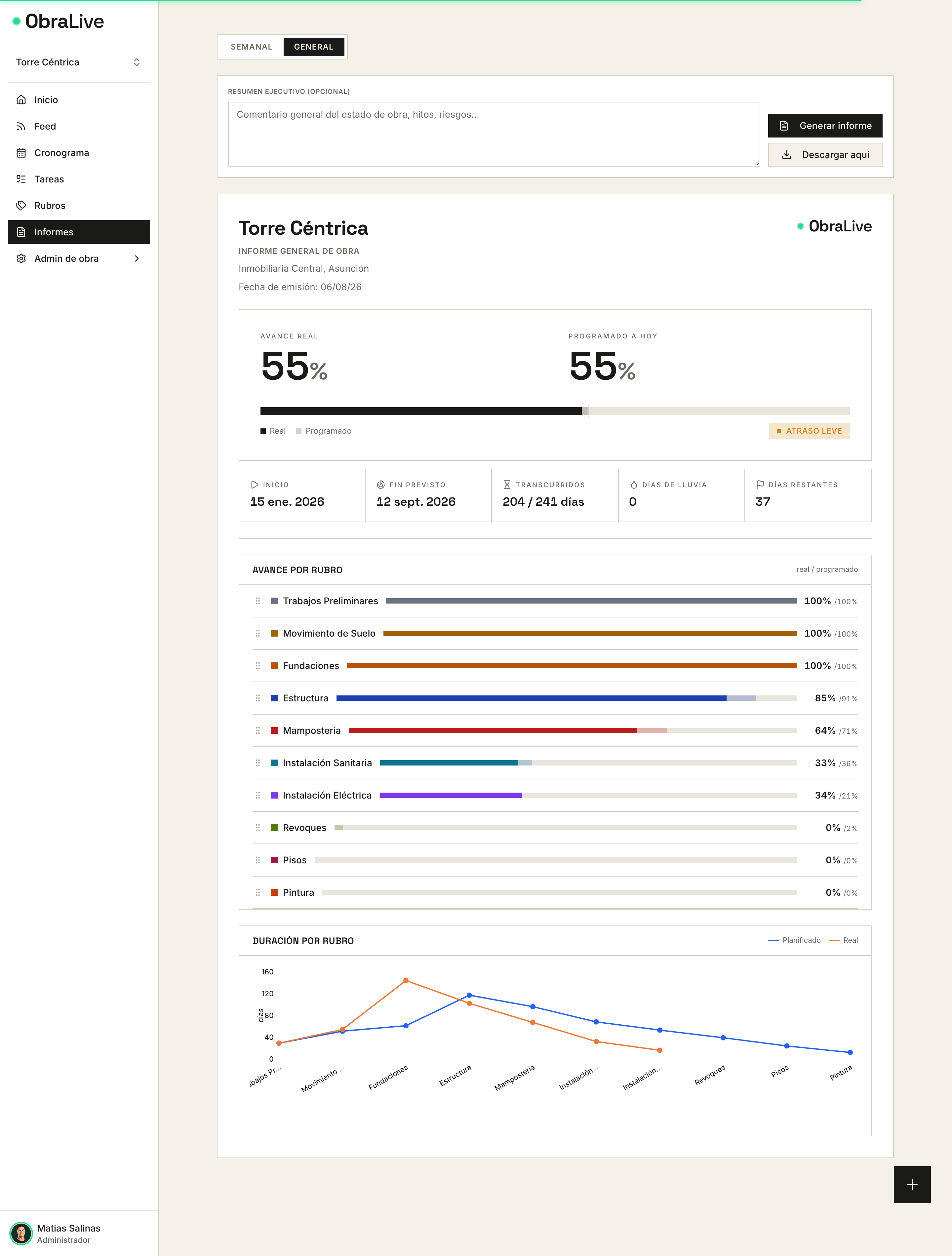

En ese punto conviene un sistema pensado para obra, donde el presupuesto, los compromisos, las facturas y la caja viven en un solo lugar y el margen se recalcula solo. Para ver dónde se pierde el margen en la ejecución, seguí con Presupuesto vs costo real.
En ObraLive ayudamos a estudios y constructoras a ver la rentabilidad de cada obra en vivo, sin planillas paralelas. Si te interesa verlo aplicado a tus obras, pedí una demo o mirá los planes.
